荣超新时代广场项目进度简报
2020-07-31来源:荣超集团

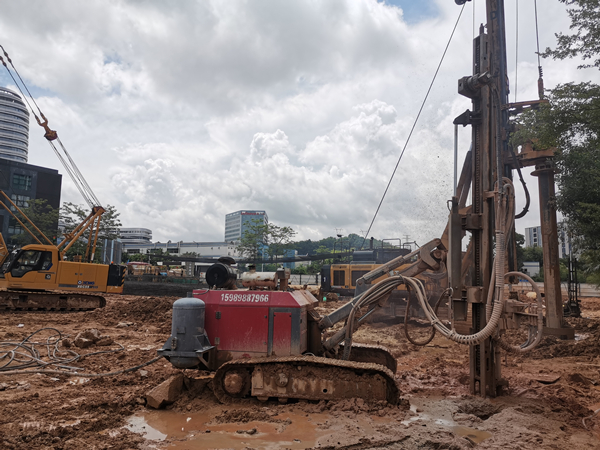

晴朗的七月已为完成场地平整提供了绝佳天气,基坑支护工程施工许可证也在七月底顺利通过主管部门审批办理。施工单位一边组织专家评审基坑支护施工方案,一边着手施工前准备工作,钢筋笼制作设备安装调试,发电机进场两台,旋挖机进场两台,汽车吊与履带吊各进场一台,挖土机两台。

万事俱备,待施工方案获专家通过后,所有工序听取号令正式开工。项目部与监理严把进场材料关,钢筋进场验完外观质量合格后,要求施工单位立即取样送检合格后方可使用,混凝土进场按图要求测塌落度并制作检测试块,对外观不合格的无缝钢管作退场处理,按合同要求施工方报审各类资料。

采购部及时确定基坑支护工程第三方监测单位,并用两天时间完成临近建筑物现状调查及布设监测点,保证施工期间对周边的安全及时观测。


神奇的七月居然没有一个台风生成,实属罕见。但八月初老天爷一口气连续生成四个台风:森拉克、黑格比、蔷薇、米克拉、海高斯。登陆我国的是黑格比、米克拉及海高斯,虽然它仨都不眷顾深圳地区,但却带来充沛雨量的暴雨天气,即使给现场施工造成一定的不便,也不影响施工的推进。施工中在南侧遇到两个伸进红线内的市政井,联系设计单位到现场做技术变更解决,对容易塌孔地质条件差的南侧采取部分换填方式解决,对北侧临近市政电缆沟的支护加大安全系数变更。随着施工的推进,施工过程的相关问题也相应暴露出来,如泥浆未及时回灌护壁,钢筋笼焊接质量通病经常存在等,项目部在纠正的同时按合同给予施工方相应的处罚,使其施工班组在管理上有质的提升。为保证质量,每根支护桩成孔或入岩项目部与监理均到场验收,要求工人在护筒上加盖钢筋半月网,时刻牢记老板嘱咐,保障安全。

杨副总与陈经理常到现场关心并指导工作,在简易的集装箱会议室里,听取完基坑支护施工方的工序安排后,牛经理立马否定其方案,操起签字笔当指挥棒在平面图上边讲边示意,颇有沙场点兵之阵势,用全局思维考虑工序,基坑支护工程与土石方挖运工程是紧密相联的,并且南侧临时路口方案已得到政府相关部门审批通过,必须先完成支护桩施工。工人生活区的临时用地经公司各领导协商下成功承租,让施工方在增加人工设备方面无虞,微型钢杆桩施工队伍相继进场,干就是了!同时项目部的小厨房运作起来了,解决大家前不着村后不着店用餐之忧,感谢老板!感恩公司!

截止8月底,支护旋挖桩施工已完成三分之一,微型钢杆桩施工完成一半,场内桩身土及时转场转运。无法预估的地质情况变化为施工推进带来各种困难,在牛经理带领下,我们团队的同事们均能攻关克难,不畏艰辛,牺牲部分休息时间轮流在夜间及周末值班看守,在确保安全、质量下推动施工进展。
