荣超新时代广场项目进度简报
2021-06-28来源:荣超集团


       五月下旬,广东终于结束久旱不雨的天气进入“龙舟水”时期,但一直持续的高温并未退去多少,于是雷暴大雨,短时分散阵雨、大风和酷热蒸烤轮番炮制着广东这个金黄“大鸡腿”。在此极端多变的天气下,新时代广场项目早就安排了雨季施工预案,从容应对天气变化,安全有序地展开着工程施工作业。

       长时间的晴朗天气为施工创造了良好条件,但未雨绸缪,在雨季到来前,新时代项目部就督促支护和土方单位共同对基坑北段的坑底排水沟进行完善,同时明确了包括华建单位在内的三家单位雨季排水的责任区域和工作安排。因为提前的安排和准备,抽水设备到位,负责人员积极反映,项目部和监理以及专职安全员及时检查和监控,在此段频繁降雨期间,现场工程桩和北段独立基础的相关施工均未受到太大影响,并安全迅速地完成了该段施工任务,整个基坑排水到位,安全保障到位,基坑监测数据显示,整个基坑状态稳定安全。

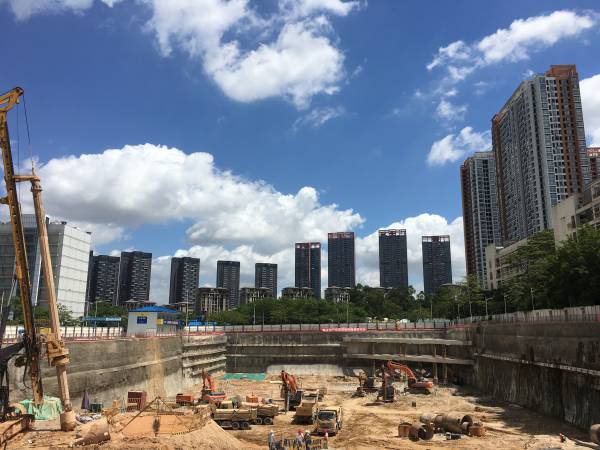

       施工进度方面,到6月16日,工程桩已完成67根。包括北侧基坑新增加的8根工程桩,在接到设计变更后,项目部立即响应,调整现场施工安排,优先施工北侧新增工程桩,7天时间就完成施工,从而保证北段基坑的整体工序并未被影响。北侧独立基础承台开挖施工正在进行包括北塔楼大承台基槽和塔吊承台基槽在内的十多个基槽凿岩开挖和清理工作。项目部多次组织三家施工单位沟通施工技术和标准,明确各家施工顺序和配合工作,目前该区域施工逐步步入主要施工阶段。支护和土方工作继续配合基坑南侧的工程桩施工进度,东南角完成工程桩施工后,土方继续开挖和清运该区域土方,挖至距基坑底1米左右高度,支护完成该段基坑坑壁的挂网和喷锚施工。西南角支护完成第二排锚索和腰梁施工,为该区域工程桩施工清理出施工作业面。

       除现场施工协调和管理外,项目部与采购部积极跟进其他相关事项。项目已完成6根实验抗浮锚杆的现场检测工作;6月上旬完成天然基础的压板试验和抽芯取样工作。此外跟装配式厂家进行现场沟通,为装配式设计和施工做技术储备;同防雷相关单位查看现场。同时项目部配合发展部接待龙华交警等部门核实项目西侧开设出入口的现状,介绍项目与之相关情况。与设计部、设计院保持沟通和跟进,完善超深区域的独立柱基础设计方案;确认底板、排水沟细部做法等。组织审核、采购部同事与施工单位核对部分联系函与见证签证文件。

       另外,公司两位机电工程师已到新时代广场项目报道,项目部团队逐步壮大。此阶段项目部继续跟进机电专业的图纸设计进度和相关技术问题,参与项目防水设计的专家评审会议,以及参加公司组织的变电站代建合同交底等会议。

       六月,龙舟水急,新冠疫情反复。新时代广场项目积极沉着应对,合理安排各项工作,项目部带领各施工单位坚守岗位,做好本职工作,规划下一步计划,继续推进工程施工。
