荣超新时代广场项目进度简报
2021-07-12来源:荣超集团


       今年的7月1日是伟大的中国共产党成立100周年纪念日,天安门城楼上习主席的讲话句句掷地有声、铿锵有力,令人心潮澎湃、感慨万千!

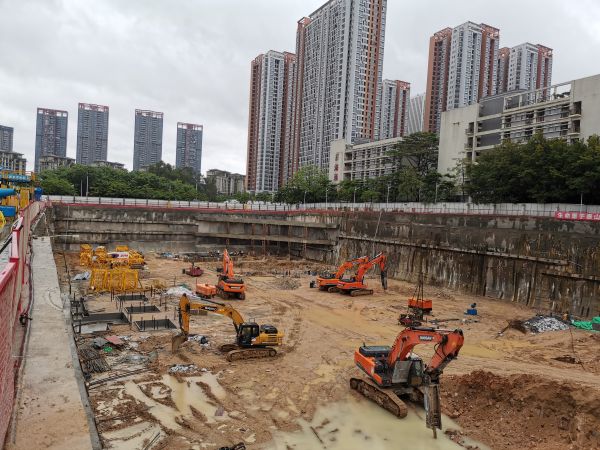

       7月2日,随着28#工程桩的浇筑完成,项目现场喜大普奔地宣告主体工程桩施打圆满结束,为下一个施工节点争取了回旋空间,憋了几天的土方单位迅速把被阻断的基坑下坡施工通道重新打通恢复使用,泥头车热闹地排队装载土石方,出土、出土、尽快外运出土!

      主体施工单位江苏华建按部就班地完成给待开挖的承台测量、放线。土方单位备足4台凿岩炮机在现场,及时配合凿出承台基槽,虽受场地限制在多数时候仅2台开工,但这种很讲“政治”的行动还是值得肯定的。核心筒属于深基坑中的坑中坑,单靠凿岩机无法做出最佳坑壁效果,故先采用静爆施工再挖除。项目部与采购部协调施工和设计单位进行坑中坑合规设计。每交出一个基槽,江苏华建立马清理、放线、砌筑砖胎模,在下坑道路封闭期间采取了从北侧租用吊车从观乐路转运砖块、砂石、水泥等材料至基坑底,节省工期。项目部、采购部及审核部及时对槽底标高、砖胎外回填等工作量现场先行记录并拍照留存。7月初,杨总经理及副董事长杨超带队到项目现场指导工作,明确要求西侧临时路口及塔吊安装完成时间,各施工单位必须采取有效措施加快施工进度。华建的塔吊设备已于7月10日进场,西侧临时路口接到政府相关部门批文后立即搭设围档展开施工。7月中旬北侧塔吊基础已完成底板防水、钢筋绑扎、混凝土浇筑施工完成,项目部与监理对每道工序均细致检查验收,一气呵成!

       工程桩施工单位虽然已完成主体工程桩施打,但后继还有900多根抗浮锚杆、工程桩破桩头、剩余基坑支护收尾工程未完成,仍需努力啊!项目部、采购部联合监理严把进场材料关,每根锚杆做到成孔、制作、注浆全程跟进,保证施工质量,累计已完成142根。8剖面经过土方单位几天努力出土,交出第三道腰梁锚索施工面,至7月18日完成24根锚索,腰梁钢筋也在紧张绑扎中。

       位于项目内的110KV高新公园变电站防雷接地工程,公司相关部门与设计单位经过几轮紧密沟通并到现场联合讨论,终于在7月初确定设计方案,采购部以迅雷不及掩耳之势落实施工单位且在7月11日即进场施工,目前完成2根50米深引雷电阻施工,全程项目部与采购部旁站监督,拍摄影像资料留存。施工方提前进场60吨降阻剂,克服项目现场无地可堆而在旁边工业区内临时存放,虽有距离之不便,但做到粮草先行,有备无患,才能有效推进施工进度。

       七月上,三伏天,骤雨时节酷暑热!公司对驻守项目现场同事的关怀落到实处,安排了厨师煲煮绿豆糖水降降暑、常备凉茶去热。感谢老板,感恩公司!

       项目至今已有四家单位进场,各单位交叉施工的事儿也不少,各单位都有各单位之诉求,相互制约的事儿偶有发生,在牛经理的带领下,披荆斩棘地协调各方之间矛盾,分轻重缓急地安排各项施工工序,明确责任,各方相辅相成地推进总体施工进度。

       监理组织每周三的安全检查是例牌工作,各施工单位的专职安全员也都到岗就位,大家每次检查都无微不至,对存在安全隐患地做到令出即改,确保安全第一,万无一失!在基坑顶巡查中偶现一株生命力极强的小桃树从排水沟水泥缝冒出,估计是去年清表时未除尽的遗根重获新生!站在基坑边沿之上向基坑底北边望去,独立基础的雏形一个个展现出来,那整齐姿态让人赏心悦目,那意味着主体很快就要上来啦!

       七月中,工程口各部门编制的荣超新时代广场项目工作计划重磅出炉,大家围绕着总进度控制计划环环相扣,努力做好自己的事,到明年秋收之前就是大楼主体封顶大吉之时!
