荣超新时代广场项目进度简报
2021-09-28来源:荣超集团


       秋天的财富在九月里溢满,此时的九月不仅仅是一个月份,也是一个季节。秋风秋雨秋天凉,秋枝秋叶秋草黄。秋云秋月秋气爽,秋菊秋雁秋收忙。深圳的秋天还是如此淘气,秋天大家别着凉。

       九月是一个大变化,荣超新时代广场项目进入热火朝天的施工状态,在此期间杨副董、杨颖蕾副总、杨副总及陈总助三顾现场指导工作,对项目的施工安全、进度、及质量方面做了可行性的要求,各施工单位都按节点重新排出施工计划、进度计划、施工人员的安排,把滞后的工期赶回来。四家施工单位互相配合,互相推进。每天遇到的问题都会在当天下午碰头会上处理解决。工程部经理、项目经理约谈了各单位负责人,从大局到细部的工作计划安排,人员、材料及设备的到场都仔细了解并亲自督促和跟踪计划的落实情况。

       施工管理千万条,安全文明第一条。本月现场监控安装完成;办公室、集装箱及钢筋加工防护棚都搭设了双层钢管防护层;大车出入门口派专人指挥;基坑上下安全通道安装完成;每周的安全检查正常进行,每天发现的安全问题,我方及监理都及时指出,要求立即整改或下发监理整改通知单限期整改并复查。

       在施工单位嘴里说的“三座大山”的压力下,南侧坡道速断路,节点完成土外送。炮机不停挖机上,锚杆钻机往下闯。西南角片区一台炮机在继续工程桩破桩头施工。安静多了,在附近的居民这一年下来已经习惯了“轰隆隆”和“啃啃啃”的交响曲,让我想起了英语课本中一个“等另一只鞋掉下来”的故事。按要求本月估计完成的节点:1、抗浮锚杆完成(目前完成八百多根),设备退场。2、完成工程桩的超声波检测和小应变检测,抗浮锚杆的抗拔检测。3、南侧坡道出土完成,设备退场。

      南塔楼东南角区域的承台浇筑由于塔吊臂长不及,施工单位采取天泵浇筑承台底板,开始承台砌砖。变电站区域承台砌砖回填也进行中。

设计图纸经华艺精雕细琢,最终版的图纸已经分发到总包及监理单位。8月27日安排新时代广场地下室图纸会审,会议上设计单位各专业工程师回复了三方所提出存在问题并做了设计的技术交底。在此同时后海大厦进行着一场交接大战,最终很顺利的交楼。

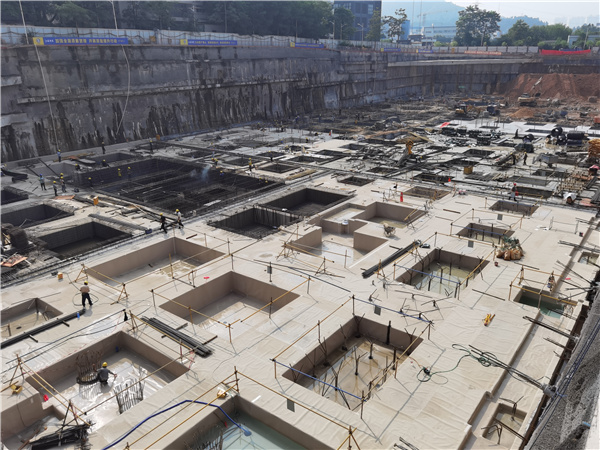

       承台砌砖验填浇,防水卷材不停脚。北塔楼片区防水样板三方验收合格后开始大面积的做防水施铺,目前北区防水施工完成。紧接着核心筒及承台钢筋已经开始制安。裙楼片区底板回填完成并浇垫层,防水材料已经调运到位,已经开始施铺作业。

       防雷接地按图做,钻孔机器难闲空。9月1日,终于等来了一场相约已久的变电站四方协调会。会议上我司与供电局协商未完成的设计工作如何推进,为项目顺利进行总结三点要求:1、合作双方应建立有效的沟通机制,以便对重要问题及时沟通解决。2、图纸确认及后续图纸设计问题双方另确定时间,由双方负责人召集相关单位及人员进一步沟通。3、根据双方签定的《深圳市龙华区荣超新时代广场项目配套110千伏高新公园变电站合建协议》第五条.有必要尽快签定相关补充协议,以明确《合建协议》要求的具体事项及双方责任与义务。

       这是一个特殊的项目,公司各层领导都高度重视,杨副董和杨副总都关注变电站区域的设计图纸确认,施工过程中的相关资料收集,便于与供电局结算。目前基础防雷接地钻孔隐蔽工作已经按设计调整后的要求完成施工,水平接地网铜绞线交叉点和镀锌圆钢与铜绞线交叉点采用放热焊接。9月14日供电局二所及监理到场对已完成的水平接地网部位进行隐蔽验收。紧接着等华建对变电站靠东侧的承台回填方可预埋水平接地网铜绞线。

       施工质量不放松,材料进场严把控。每一次的材料进场,每一根锚杆长度,每一个承台回填,每一道隐蔽程序都不放过。顶着太阳防着雨,做好三管一协调工作。
